新疆乌苏百万千瓦光伏项目全速推进:荒原“种”太阳 赋能绿色发展-新华网
新华网 > 陕西 > 正文
2026 07/ 27 11:34:36
来源:新华网

新疆乌苏百万千瓦光伏项目全速推进:荒原“种”太阳 赋能绿色发展

字体:

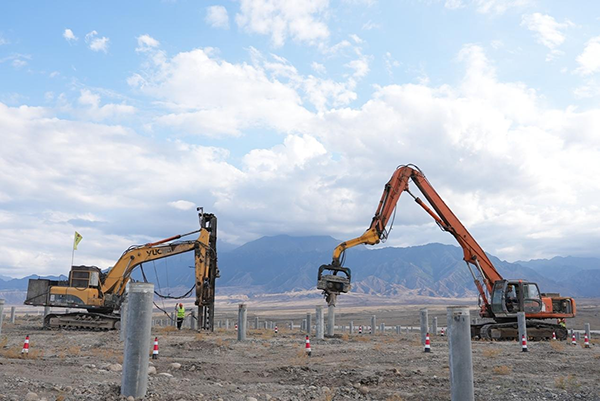

  7月25日,新疆塔城地区乌苏市100万千瓦光伏发电项目建设工地。

  “引孔机主要用于现场引孔,完成后与压桩机配合进行压桩。”项目生产经理刘宝军在现场介绍,单台引孔机平均每天可完成80多个孔。目前,现场共有引孔机和压桩机共50多台全面施工,已累计完成引孔5000多根,正向着25万根的总目标全力冲刺。

  7月25日,盛夏的新疆,骄阳似火。在新疆塔城地区乌苏市天山北麓的戈壁滩光伏阵列基础施工现场,机械轰鸣,引孔机正开足马力作业,一派热火朝天的建设景象。作为北疆山地光伏标杆工程,新疆塔城地区乌苏市100万千瓦光伏发电项目正全速推进,将昔日的“戈壁荒原”加速转化为源源不断输送绿电的能源基地。

  据了解,该项目由陕建五建集团承建,位于新疆塔城地区乌苏市塔布勒合特蒙古族乡。总投资27.28亿元,占地面积3万余亩,建设配套220千伏升压站一座,新建送出线路23.5公里。因该项目场址毗邻G30连霍高速与X779县道,距750kV乌苏变电站直线距离仅16.4公里,电力外送条件得天独厚。

  同时,该项目坐落于乌苏山前优质光资源区,年水平面总辐射达1442.4kWh/m²,选用630Wp(峰瓦)N(N型电池)型双面高效组件搭配多路MPPT(最大功率点跟踪)组串式逆变器,具备发电效率高、全周期衰减低的优势。

  “目前,项目已完成办公生活区改造和光伏场区临时施工道路建设,正在进行试验桩施工及检测工作。项目已于2026年4月筹备建设,预计将于2027年6月完工。”陕建五建集团城市更新公司副经理王一博说,面对盐渍土腐蚀、8度抗震、1.4m标准冻深及山前冲沟冲刷等多重复杂地质与气候挑战,施工团队按岩土条件分区编制了专项施工方案,确保工程安全稳步推进。

  “针对多重岩土工况这一最大管控难点,项目部建立了从前期策划、过程管控到验收闭环的全流程管理体系。”项目工程师魏可心说,现场实行分级管控,为盐渍土区域构件加涂防腐涂层,在8度抗震区段优化支架锚固构造,冲沟区段配套建设截排水与护坡设施,并将基础统一埋深至冻深线以下。同时,项目部开展地质专项巡检,建立腐蚀、冻胀、沉降监测台账,实施动态精准管控。

  在追求建设速度的同时,项目始终将生态保护摆在重要位置。

  魏可心说,项目选用闲置荒原,严格避让耕地、林地。光伏阵列采用33°固定倾角支架并抬高组件离地净高,保留地表通风透水条件,落地“板上发电、板下育绿”立体生态修复模式,配套系统化水土治理措施,有效抑制山前土地荒漠化。相比传统火电,光伏发电大幅减少水资源消耗,真正实现能源开发与生态修复同步推进。

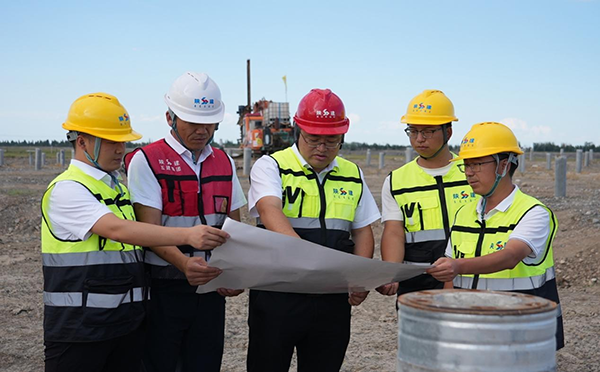

  7月25日,在乌苏市100万千瓦光伏发电项目建设工地,陕建五建集团城市更新公司副经理王一博(中)带领项目管理技术团队,对照施工图纸研讨施工方案,统筹推进项目建设工作。

  “该项目是落实陕建‘运营引领,投资驱动,建造支撑’产业理念的生动实践。”王一博说,项目建成后年均可提供约15.5亿千瓦时清洁电力,既能填补乌苏本地绿电缺口、优化区域能源结构,又可拉动本地建材、运输及光伏回收产业发展。

  “项目建设期间,可提供2000余个临时岗位。长期运维将稳定吸纳当地农牧民就业;同步完善乡村道路等配套,将进一步修复山前生态,有效削减碳排放,带动光伏文旅新业态,实现经济、民生、生态、社会效益协同共赢。”王一博说。
